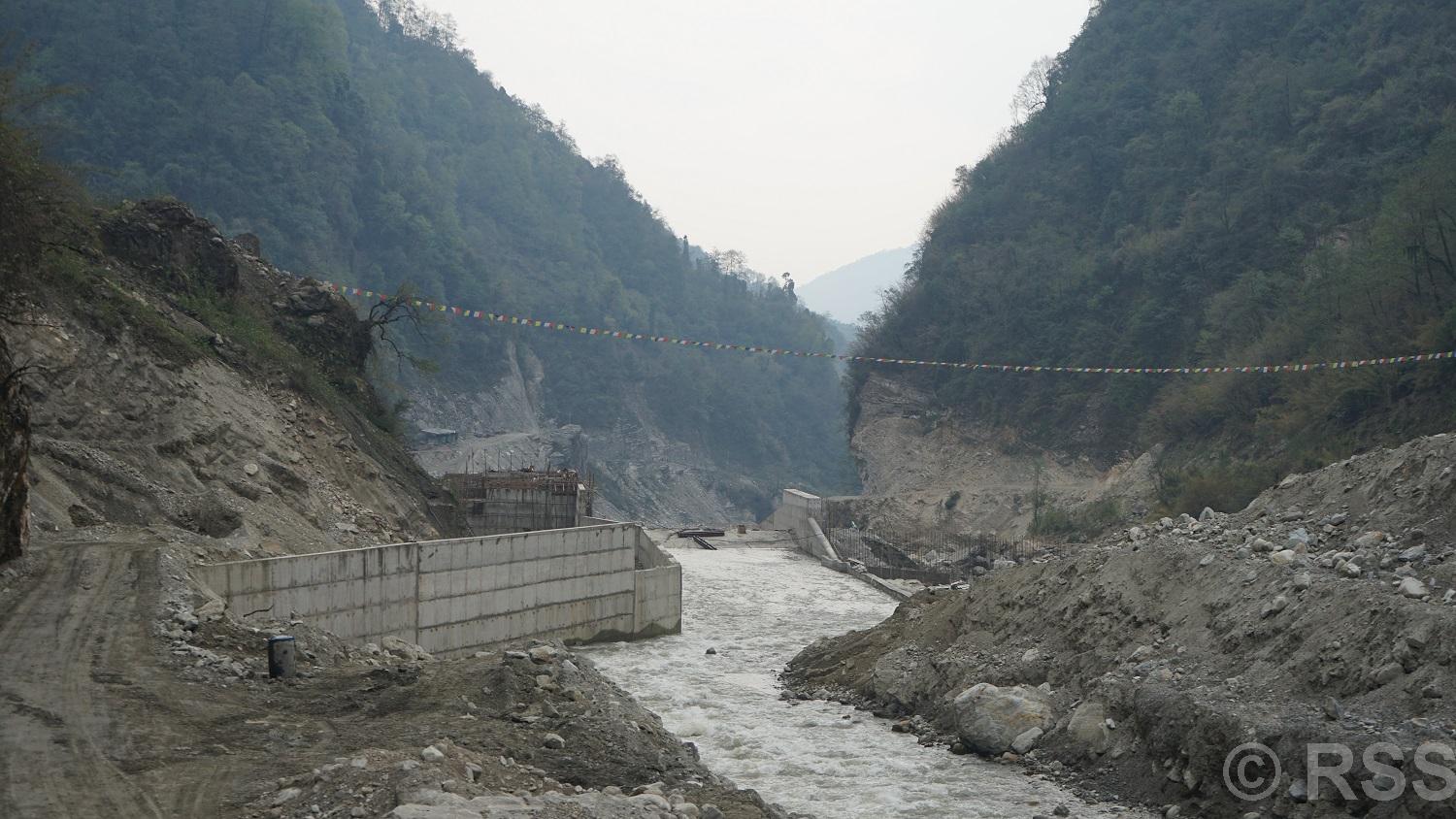

म्याग्दी, ८ वैशाख : म्याग्दीको रघुगङ्गा गाउँपालिका भएर बग्ने राहुघाटमा सञ्चालित पाँच वटा जलविद्युत् आयोजना एकैसाथ निर्माणको अन्तिम चरणमा पुगेका छन् । विश्वको साताैँ (८,१६७ मिटर) अग्लो धवलागिरि हिमालको फेदीमा मुहान रहेको राहुघाट र सहायक नदीमा सञ्चालित ती आयोजनाको क्षमता १६७.३ मेगावाट रहेको छ ।
रघुगङ्गा गाउँपालिकाका अध्यक्ष भवबहादुर भण्डारीले तीन वटा आयोजनाको भौतिक प्रगति ८० प्रतिशतभन्दा बढी रहेको जानकारी दिनुभयो । उहाँका अनुसार ५० प्रतिशत निर्माण सकिएको २२.५ मेगावाट क्षमताको ठूलोखोला जलविद्युत् आयोजनाले पनि आगामी एक वर्षभित्र नै विद्युत् उत्पादनको तयारी गरेको छ ।
“८५ प्रतिशतभन्दा बढी भौतिक प्रगति भएको ४८ मेगावाट क्षमताको अपर राहुघाट, ३७.५ मेगावाट क्षमताको मङ्गले राहुघाट र २१.३ मेगावाटको ठूलोखोला जलविद्युत् आयोजना एकैसाथ सम्पन्न हुने चरणमा छन्”, अध्यक्ष भण्डारीले भन्नुभयो, “४० मेगावाट क्षमताको राहुघाट र २२.५ मेगावाट क्षमताको माथिल्लो ठूलोखोलाको निर्माणले पनि गति लिएको छ ।”
नेपाल विद्युत् प्राधिकरणको शतप्रतिशत लगानीमा स्थापित रघुगङ्गा हाइड्रोपावर लिमिटेड प्रवर्द्धक रहेको राहुघाट जलविद्युत् आयोजनाको छ किलोमिटर दुई सय ७० मिटरमध्ये करिब दुई सय ५० मिटर मात्र सुरुङ खन्न बाँकी रहेको प्राधिकरणले जनाएको छ । करिब ७० प्रतिशत भौतिक र ५५ प्रतिशत वित्तीय प्रगति भएको राहुघाटबाट आगामी सन् २०२५ मार्चभित्र विद्युत् उत्पादन सुरु गर्ने कार्ययोजनासहित काम भइरहेको आयोजना व्यवस्थापक राज विष्टले जानकारी दिनुभयो ।
अपर राहुघाट र मङ्गले राहुघाटको प्रवर्द्धक तुदी हाइड्रोपावरका आवासीय इञ्जिनियर प्रकाश तिमिल्सिनाले दुईवटै आयोजनाको सुरुङ निर्माण सकिएको, विद्युत्गृह, बाँध निर्माण अन्तिम चरणमा पुगेको जानकारी दिनुभयो । करिब रु १४ अर्ब लागतमा विसं २०७७ मा मङ्गले राहुघाट र राहुघाट जलविद्युत् आयोजना निर्माण सुरु भएको थियो । मङ्गले राहुघाटको सन् २०२४ को डिसेम्बर र अपर राहुघाटको जुन महिनामा विद्युत् उत्पादन गर्ने तयारी गरिएको इञ्जिनियर तिमिल्सिनाले बताउनुभयो ।
संयुक्त ऊर्जा लिमिटेड प्रवर्द्धक रहेको २१.३ मेगावाट क्षमताको ठूलोखोला जलविद्युत् आयोजनाको मुख्य सुरुङ र ‘सर्ज साफ्ट’ जोडिएको छ । आयोजनाको सिभिल ठेकेदार साकुरा–पावर त्रिपल एसका आयोजना व्यवस्थापक शिवलाल चालिसेले आगामी तीन महिनाभित्र पूर्वाधार निर्माणको कामसक्ने लक्ष्य रहेको बताउनुभयो ।
२२.५ मेगावाट क्षमताको माथिल्लो ठूलोखोला जलविद्युत् आयोजनाका आवासीय इञ्जिनियर सञ्जीव न्यौपानेले बाँध, पेनस्टक पाइपलाइन निर्माणलाई तीव्रता दिइएको बताउनुभयो । उहाँका अनुसार विद्युत्गृह निर्माण सुरु भएको आयोजनाको ५० प्रतिशत भौतिक प्रगति भएको छ ।
माथिल्लो ठूलोखोलाबाहेकका आयोजनाबाट उत्पादित विद्युत् केन्द्रीय प्रसारण लाइनमा जोड्न रघुगङ्गा–३ अम्बाङको राहुघाट सबस्टेशनबाट केन्द्रीय ग्रिडमा जोडिनेछ । माथिल्लो ठूलोखोलाको बिजुली भने दाना सबस्टेसनमा लैजान प्रसारण लाइन निर्माण थालिएको छ ।
सबस्टेसनमा निर्माणमा भएको ढिलाइका कारण राहुघाट र म्याग्दी नदीमा निर्माणाधीन जलविद्युत् आयोजना अन्योलमा परेका छन् । नेपाल विद्युत् प्राधिकरणले मालिका गाउँपालिका–७ बिमबाट रघुगङ्गा गाउँपालिका–३ राहुघाटको अम्वाङ जोड्ने १३२ केभी क्षमताको प्रसारण लाइन र दुवै ठाउँमा सबस्टेसन निर्माणका लागि सन् २०२१ को डिसेम्बर ३१ मा भारतीय कम्पनी लार्सन एण्ड टियुब्रो (एलएनटी) सँग २६ मिलियन अमेरिकी डलरमा ठेक्का सम्झौता भएको थियो ।
तीस महिना ठेक्का अवधि भएको आयोजनाको २६ महिना सकिँदा राहुघाटमा सबस्टेसन निर्माण सुरु नहुँदा म्याग्दीको जलविद्युत् क्षेत्रमा नकारात्मक असर परेको संविधानसभा सदस्य नवराज शर्माले बताउनुभयो । “डाँडाखेतको सबस्टेसन र प्रसारण लाइन निर्माणको काम पनि सन्तोषजनक छैन”, उहाँले भन्नुभयो, “ठेक्का अवधि सकिन चार महिनामात्र बाँकी हुँदासमेत राहुघाटमा सबस्टेसन निर्माण सुरु नगर्दा म्याग्दीको जलविद्युत् क्षेत्रमा दीर्घकालीन असर पर्ने देखिएको छ ।”
